深度摸排当前国内绿氢重点典型项目投运情况,建立项目投运评估框架,为公司投资绿氢行业提供决策依据

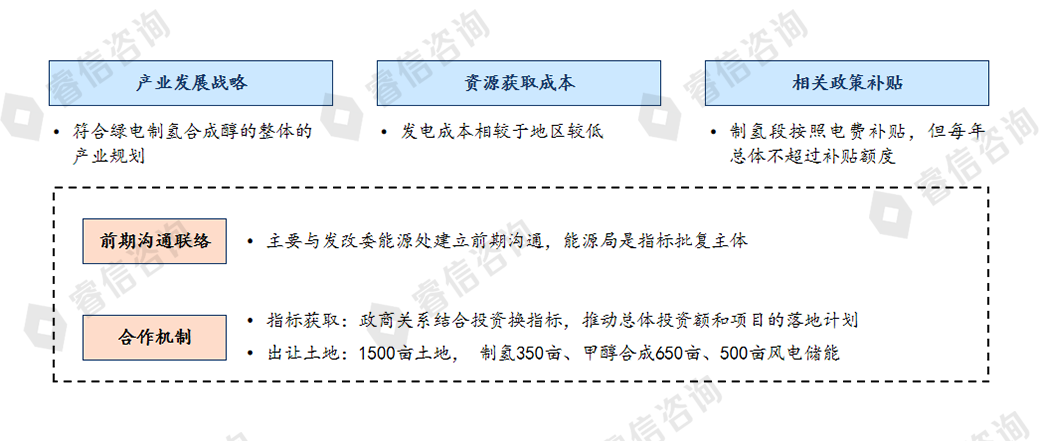

前期项目开发:重点考量当地产业发展战略、资源获取的成本以及相关补贴政策等重要因素

项目进度:目前处于施工前期的准备阶段,项目各分段的里程碑及项目计划已经制定完成

设备供应:风电、制氢部分的主要供应商已经确定,化工部分主要交给西南院负责

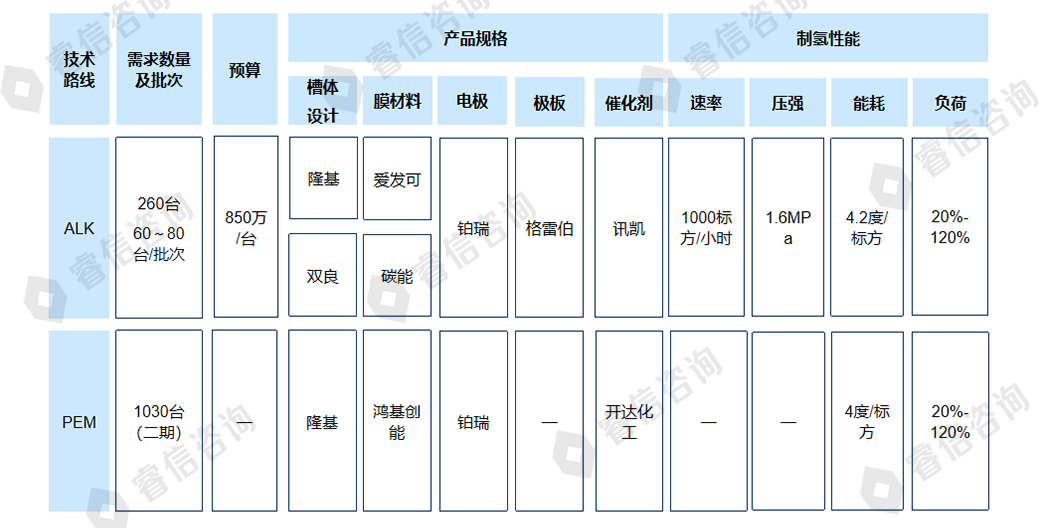

制氢技术路线:一期计划采用ALK制氢,对电解槽要求较高,与隆基等企业开展联合定制,二期计划改用PEM制氢

氢电耦合:项目制氢合成段设计80%电力自给,剩余20%电量来自于隔墙售电,无氢电耦合相应举措

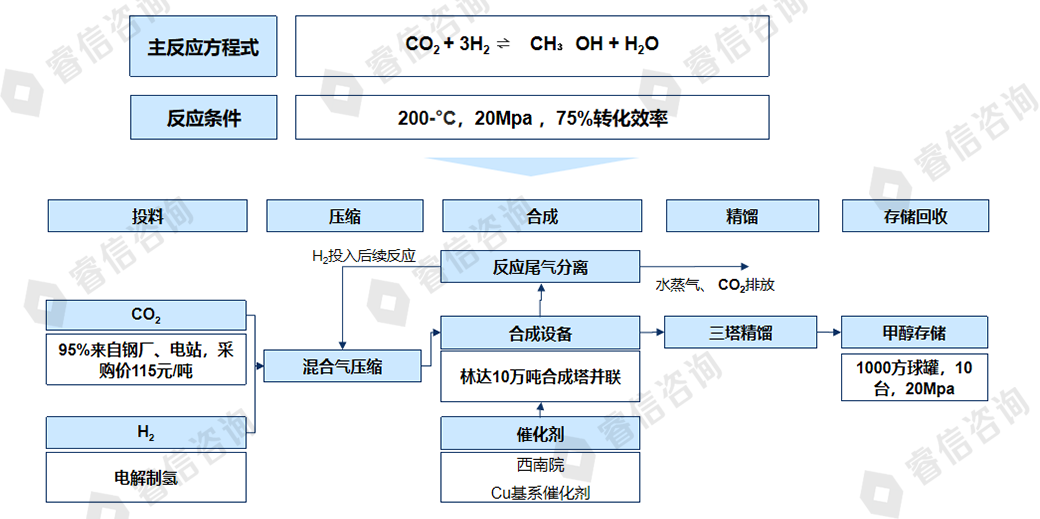

化工工艺路线:采用低温中压甲醇合成工艺路线,氢气循环利用,剩余二氧化碳排放,无其他副产物
